一、测量放线
1.将标高引测至楼层作业面的外架上,通过引测的标高控制墙柱根部的标高及梁板底标高。标高控制点的设置需满足现场墙柱及梁板标高的控制。
2.楼面板上必须弹好轴线(轴线借线)及墙柱边线,墙柱还需弹好300mm控制线;

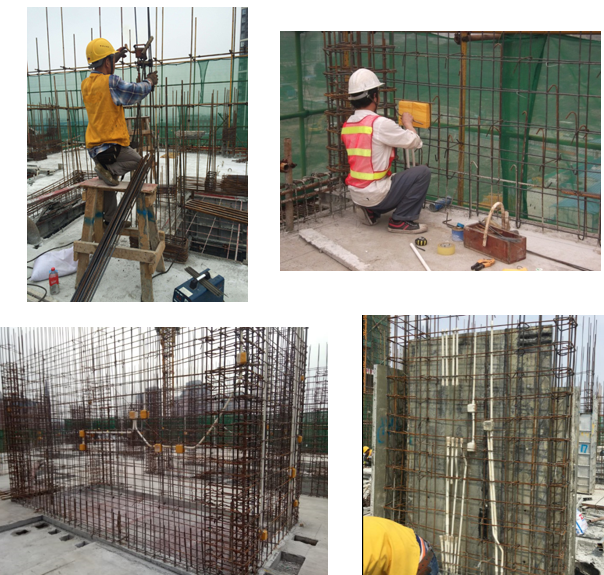

3.墙柱控制线用于检验模板是否偏位以及模板垂直度、平整度和方正度;
4.墙柱绑扎完毕后还需将标高引测至墙柱钢筋上用于控制水电预埋管线及盒子标高。

二、定位钢筋的焊接

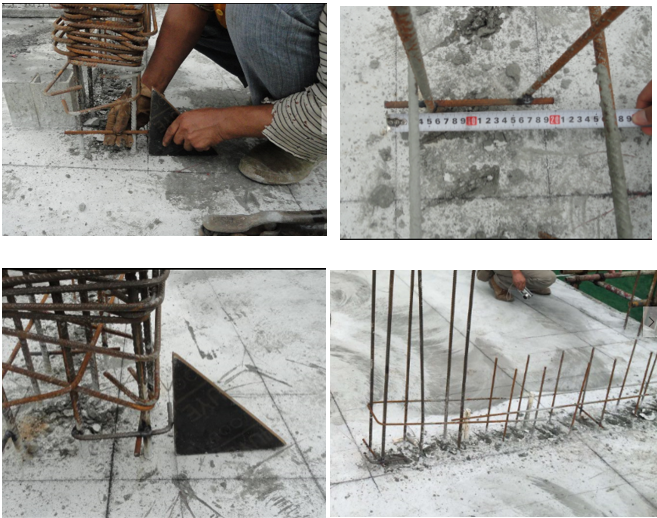

1.模板定位筋采用Ф10螺纹钢,定位筋通过焊接固定在剪力墙筋上,距离剪力墙根部60mm~70mm(要高于角铝);
2.剪力墙端部和中部均需设置定位筋,中部定位筋间距不超过1000mm。
3.剪力墙端部定位筋采用L型,中部定位筋采用I型,I型定位筋需采用切割的方式进行下料,保证两端平整,下料长度最大允许2mm的负偏差。
4.定位筋需派专人焊接,要求精确定位,不伤主筋。
5.墙模安装前,工长需对定位筋进行检查,合格后方可进行封模。墙模安装过程中注意对定位筋的保护,避免定位筋失效。

三、墙柱钢筋绑扎及水电预埋
1.按设计图纸及规范要求进行墙柱钢筋的焊接与绑扎;
2.墙柱钢筋绑扎完毕后,水电工及时将墙柱内的预埋管线及盒子预埋固定到位;
3.墙柱钢筋及水电隐蔽采取分区验收的方式进行,每面墙封模前及时通知监理进行隐蔽验收。

4.按建筑图纸填充墙位置及砌体尺寸定位;

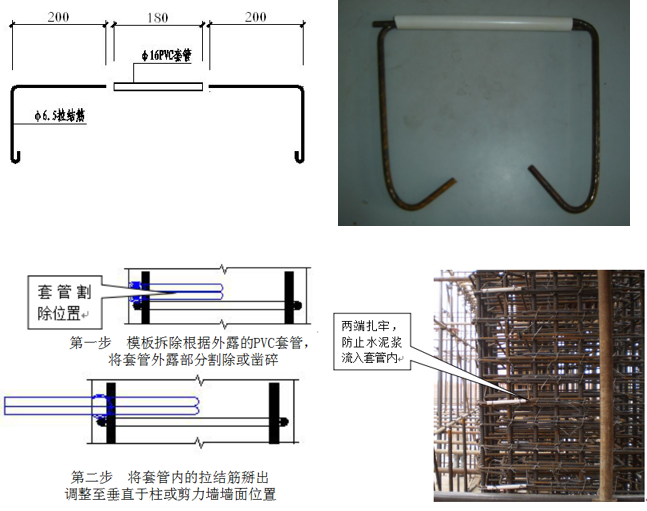

5.拉结筋预埋方式采用PVC管免粘结方式预埋PVC管,2侧采用发泡剂封堵;
6.构造柱钢筋楼板上采用直接预埋,上部采用植筋。

四、墙柱模板安装

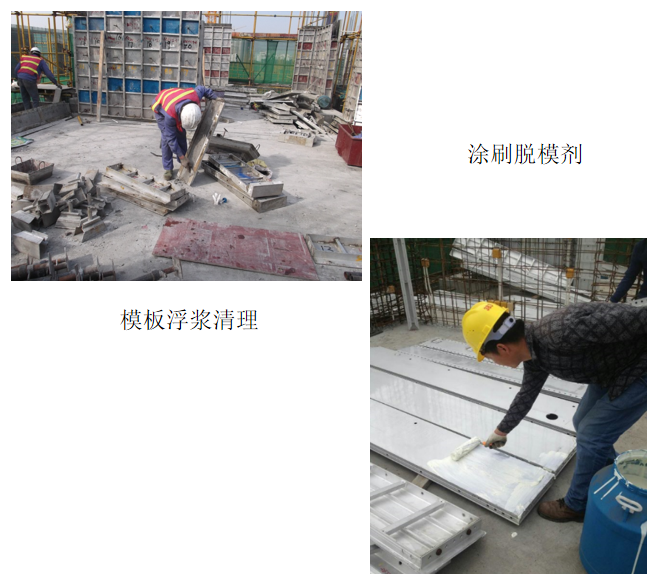

1.已使用过的模板需用铲刀铲除模板表面浮浆,直至表面光滑无粗糙感;
2.在模板面均匀涂刷专用脱模剂,不得遗漏。新模板前五次采用原浆水性脱模剂,之后可按照说明书适当兑水使用。

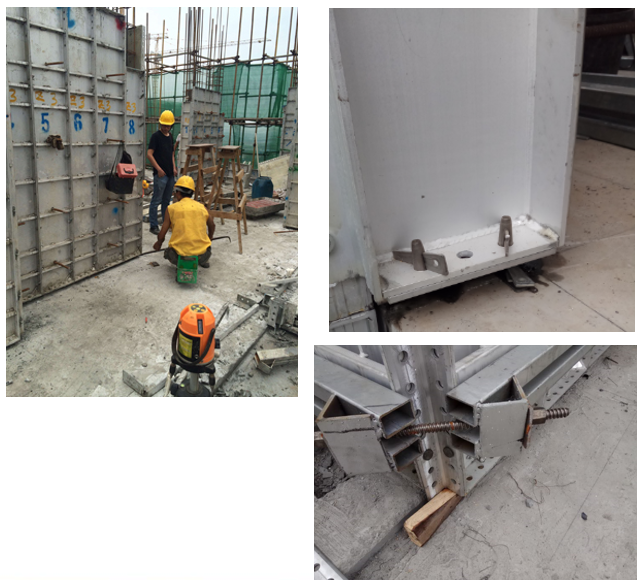

3.墙柱模板拼装时需按照墙柱模板拼装图并结合编号进行拼装;
4.剪力墙模板拼装需从剪力墙端部开始拼装,因为每块模板尺寸均为负偏差,所以在未合拢之前销钉不需要满打,以50%为宜;
5.墙模板一侧拼装完成后,拼装另一侧模板前需放置好对拉螺杆和胶杯胶管;
6.待另一侧模板拼装完成合拢后需将销钉全部紧固。为防止对拉螺杆脱落可以给对拉螺杆戴上螺帽。

7.墙柱模板拼装打销钉前需检查拉片压槽、抹灰压槽、水电压槽、水电留洞、以及对拉螺杆洞位置是否正确。检查无误后方可打销钉紧固。(特别是首层拼装时尤其应该注意,工长必须对每面墙进行检查)
8.剪力墙未合拢严禁满打销钉,严禁破坏墙根部的定位筋。
9.剪力墙模板拼装时最好两人配合进行,拼装过程中注意避免模板倾覆。
10.模板拼装合拢完成后,对拉螺杆上需戴上螺帽,特别是外墙的对拉螺杆必须戴上螺帽,以防止对拉螺杆脱落。

五、墙柱模板初步校正
1.墙柱模板拼装合拢并打好销钉后,需对墙模板进行初步校正。
2.校正包括位置的校正、标高的校正以及垂直度、平整度的校正。
3.墙模位置的校正:采用撬棍等工具对墙柱模板平面位置进行校正,使其与地面的墙线对齐。
4.墙模标高的校正:每面墙阳角处模板上设置 1.00m刻度线,经激光水平仪测量通过在墙脚垫垫片进行标高的初步控制。标高控制精度为±3mm。
5.墙模垂直度、平整度的校正:采用在墙根部打入木楔子的方式进行垂直度、平整度的校正。垂直度、平整度控制精度为≤5mm。

六、梁模板安装
1.墙柱模板初步校正后开始安装梁底模的安装。

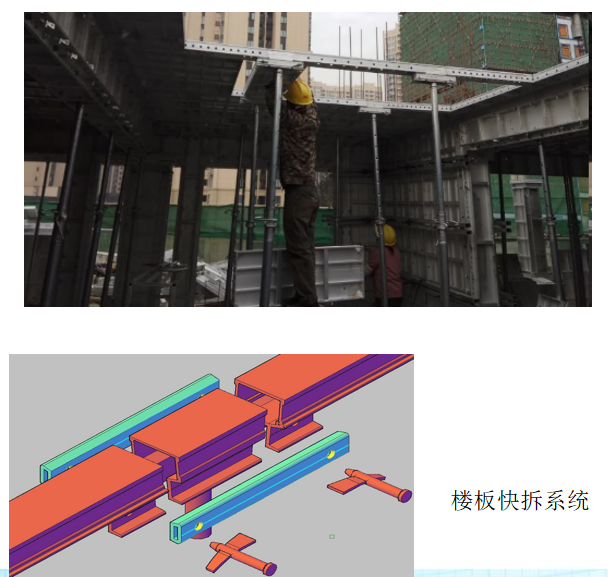

2.梁底模安装是从梁的一端往另一端依次安装,具体安装顺序:C槽→第一段梁底模→荷载(支撑头)→支撑立杆→第二段梁底模(循环)→C槽
3.对于较短的梁,先安装墙梁交界处的C槽,然后将梁底模板在地面拼装完成,再由两人托起与墙柱打好销钉连接,拼装的同时安装好支撑立杆。
4.梁底模安装的过程中应注意门窗拉片压槽、滴水线压槽及水电预留预埋洞口是否正确。如与设计不一致,应及时调整。

5.墙柱模板初步校正后开始安装梁底模的安装。

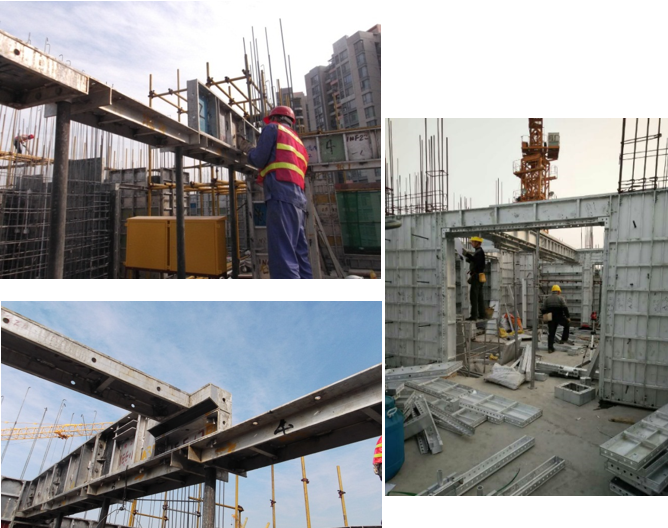

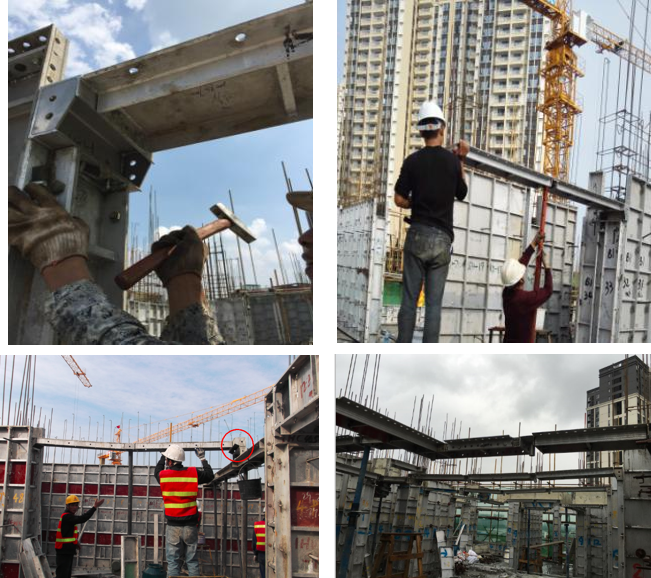

6.梁侧模与梁底模采用角铝连接,通过销钉紧固。
7.梁侧模安装也是从梁的一端往另一端依次安装。
8.梁侧模安装完成后,安装板底阴角C槽。
9.梁模板安装完成后需对梁模板的标高和定位进行检查。
10梁侧模安装过程中应注意抹灰压槽及水电预留洞口的位置是否正确。如与设计不一致,应及时调整。

七、墙柱模板背楞加固及垂直度、平整度精确校正
1.梁模板安装完成后需对剪力墙进行背楞加固,墙柱模板背楞需按背楞编号进行安装,不得随意更换位置。
2.背楞应尽量通长设置,当不能通长时采用[型槽钢进行加固接长。
3.背楞的加固采用事先预埋的M16对拉螺杆和垫片进行加固,螺母的紧固以稍微受力为准。
4.螺母紧固后以对拉螺杆超过螺母100mm为宜。
5.背楞采用內四外五设置,对拉螺杆横向间距以不超过800mm为宜,最下排对拉螺杆距离地面不超过300mm。
6.加固完成后需检查背楞及对拉螺杆间距是否满足设计要求。

八、楼板模板安装
1.安装楼板模板前需对梁间距进行检查,要求尺寸偏差≤3mm,否则需要对梁进行调整。
2.楼板拼装顺序(其中一种方式):楼板C槽→楼板角部第一块楼板模板→楼板龙骨拼装(同梁底模)→第二块楼板模板→楼板龙骨拼装(循环)→补齐剩余楼板模板。
3.楼板模板拼装过程中需检查预留洞口(包括放线孔、传料口、泵管孔、布料机孔以及水电预留预埋洞口等)的位置是否正确。

4.楼板模板安装过程中应注意对楼板的标高以及楼板的水平度进行控制。
5.楼板模板安装完成后需对每块楼板进行标高和水平度的检查和校正。
6.楼板及梁底支撑立杆的垂直度偏差不超过50mm。顶板水平度极差≤5mm。

7.楼板模板拼装完成并加固调整到位后还需到楼面对梁板模板进行全数检查,检查内容包括:梁截面尺寸,板开间、进深,板对角线,板面标高,拼缝宽度,拼缝高低差等。
8.检查合格后方可进行梁板钢筋绑扎及后续工作。
